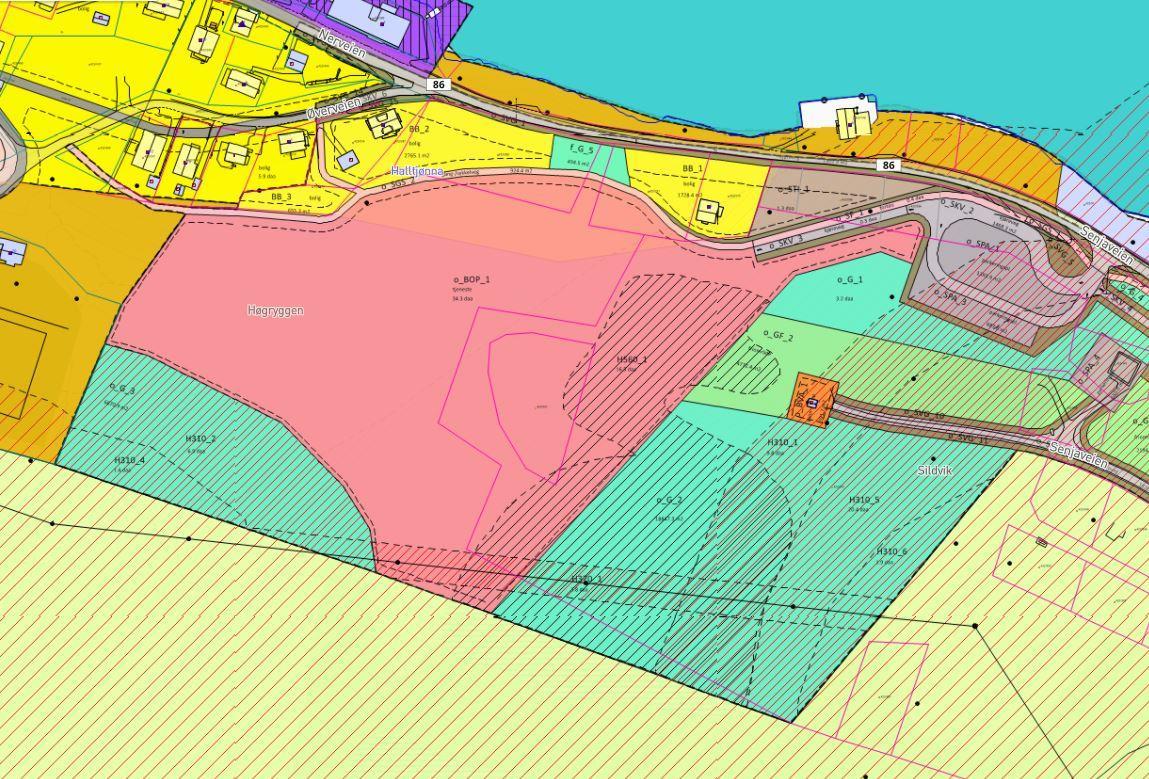

Reguleringsområde ny Gryllefjord skole.
Prosjektets navn
- Ny Gryllefjord skole
- Prosjektleder og kontakt: Kato Fredriksen, prosjektleder i Stab samfunnsutvikling, Senja kommune.
Hva gjelder prosjektet og hvem berøres
Det planlegges for ny skole i Gryllefjord, med tilhørende gymsal, svømmehall og treningsrom. Skolen dimensjoneres for inntil 70 elever fordelt på 1-10 trinn.
I tillegg er det foreslått å ta høyde for samlokalisering av offentlige tilleggsfunksjoner som blant annet bibliotek, service-/rådhusfunksjoner, voksenopplæring og fysioterapi. Uteområdet skal opparbeides slik at det kan romme muligheter for fremtidig barnehage i utbyggingsområdet.
Tomteområdet som er tiltenkt for ny skole ligger i Sildevika øst og er i hovedsak eid av private grunneiere. Det er gjennomført grunnundersøkelse for området, og det er utarbeidet Reguleringsplan, Kommunal detaljregulering Sildevika-Gryllefjord øst. PID 5421 2019 03.
Planen er vedtatt i kommunestyre den 30.6.22 Sak 68/2022.
Mandat
Kommunestyret har i sak 63/2022 den 30.06.22 vedtatt å opparbeide tomteområdet i Sildevika øst som et eget prosjekt, parallelt med utredning av forprosjekt for Gryllefjord skole. Endelig vedtak om å gjennomføre bygging av nytt skolebygg skal gjøres i egen sak til kommunestyret når forprosjektet foreligger.
Vedtak i kommunestyret
Mål
Mål for prosjektet er å bygge ny skole i Gryllefjord med tilhørende gymsal, svømmehall og samlokaliserte kommunale funksjoner.
Varighet for prosjektet
- Forprosjekt: Framlagt 23.11.23 i kommunestyret
- Opparbeidelse tomteareal: 2024/2025
- Funksjonsbeskrivelse og konkurransegrunnlag for totalentreprise bygg: 2024/2025
- Totalentreprise utførelse: 2025-2027
Kostnader
Budsjett- og økonomiplan 2024 -27: 325 mill. kroner.
Status
- Grunnerverv på plass per 2024.
- Kommunestyret vedtok i november 2023 å se på tiltak for å kutte ned på totalkostnadene.
- Saken kommer opp til ny politisk behandling den 25.04.24. Med bakgrunn i pågående prosess om endret utforming av bygget og tilhørende merarbeid i forberedelsen, vil tidligst mulig oppstart av grunnarbeider skje høst/vinter 2024/25.
Bakgrunn
- Grunnervervprosessen er ikke lenger et hinder for å få gjennomført prosjektet. Det har vært utfordrende, men har løst seg.
- Det ble gjennomført konkurranse for innhenting av tekniske rådgivere og arkitekt. Kontrahering (inngå kontrakt med valgt tilbyder) av rådgivere og arkitekt ble gjennomført i uke 11/2023.
- Opprinnelig plan var å starte jobben høsten 2023, med å få opparbeidet tomteområdet som egen entreprise. Samtidig ble forprosjektet for bygget utarbeidet.
- Vi så på samlokalisering av flere tjenester i det nye bygget, som for eksempel bibliotek, rådhusfunksjoner og studierom for elever og studenter som tar desentralisert utdanning.
- Det har vært en bred involvering av alle berørte parter i prosessen.
